時代大道是蕭山區“22688”交通建設大會戰中8個快速路項目中的其中一個,其建設范圍為冠山隧道—繞城南線段,全長7.6公里。其中蕭山區段約6.6公里,現狀的地面道路改為上下兩層,上層為高架快速路,地面道路為主干道,也是雙向6車道。時代大道改建工程起于時代大道與火炬大道交叉處,終于時代大道與繞城高速公路交叉處。

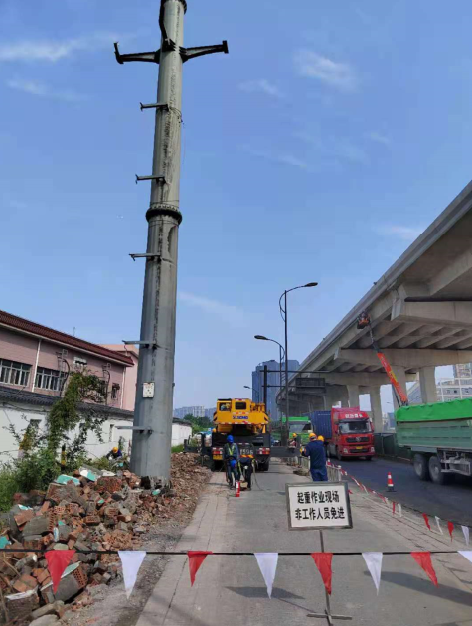

時代大道改建工程涉三江口取水口35KV許義線遷改項目是該工程建設推進過程中的重要節點。由于該重要節點推進時間緊、任務重且難度高,為確保工程的順利推進,該項目于2021年5月初開始實施,自開工以來,我司與設計單位、道路施工單位及中新電力施工方進行多次對接溝通,多次協同聞堰街道前往現場踏勘。通過數次現場實際摸底排查、幾方施工時序協調、強化現場人員做好安全圍護和安全警示標志等一系列舉措。中新電力工程建設有限公司派施工隊到三江口取水口處對35KV許義線12-25#鐵塔進行拆除。經過四個多月的努力,截止2021年8月20日,已完成土建、割接、收線、拆塔等工作,式完成遷改工作。

|
